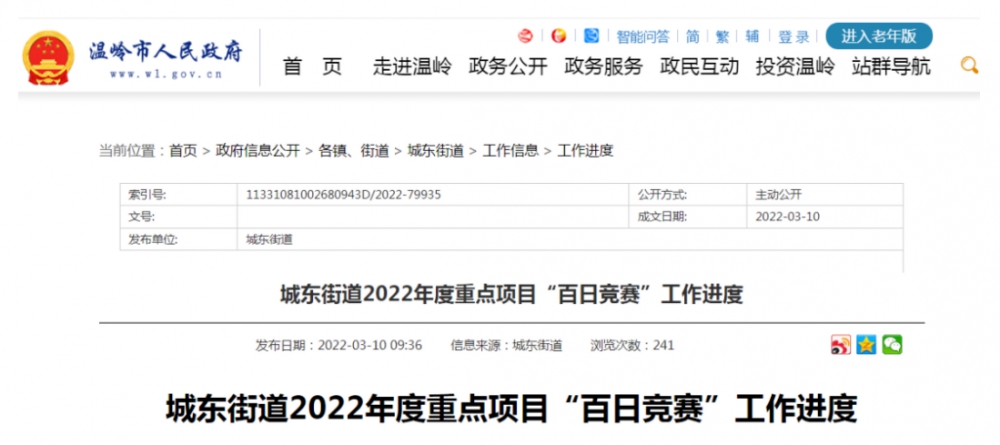

近日(3月10日),温岭市人民政府网发布《城东街道2022年度重点项目“百日竞赛”工作进度》,涉及城村两改、拔钉清障、拆治规项目、全域整治、建设项目、民生实事项目六大方面,快来看看有没有你关注的!


一、城村两改

(一)、集中签约

1)虎头山村9-16队

项目内容:户数277户,建筑面积10.86万平方米。2022年2月底前完成调查摸底工作,4月底前出台安置补偿方案,6月集中签约,12月底前完成房屋腾空。

工作进度:按组分别对各小队户情况进行摸排及对人员社会关系进行摸排,待安置政策和安置区块明确后,再跟进下一步工作

2)下蒋村(原保留区)

项目内容:共30户,40间。2022年5月集中签约。

工作进度:调查摸底,入户宣传

3)湖南村东焦湾

项目内容:户数283户,建筑面积7.8万平方米。2022年4月底前完成调查摸底工作,6月底前出台安置补偿方案,9月集中签约,10月底前完成房屋腾空。

工作进度:调查摸底

4)瓦窑头

项目内容:需拆迁135户,604人,220间,村庄用地面积约9.52公顷。2022年10月集中签约。

工作进度:逐一了解拆迁户的思想状况和拆迁意愿

5)莘塘城中村改造

项目内容:安置地块复建

工作进度:围墙建设中

6)渭渚城中村改造

项目内容:49户72间房屋腾空拆除复建

工作进度:基本完成腾空

7)瓦林城中村改造

项目内容:38户46间房屋腾空拆除复建

工作进度:复建场地平整,工程预算,规划已报自规局

8)洋河村城中村改造

项目内容:248户316间房屋拆除、复建,公寓式安置地块出让并开工

工作进度:土地征收报件已上报

(二)、复建项目

9)晋岙村城中村改造

项目内容:387户488间腾空拆除并开工复建

工作进度:1、完成已签约资料分类整理,完成商品房和立地式房屋的数量统计;2、落实草签户和未签户的最后有关告知工作,成功调解1户买卖未签户(林小峰与蒋根友)、初步确定规划内肖溪人林福利购买房屋的安置方案;3、户型调整统计。

10)肖村中心村建设

项目内容:170多间,50多亩农民建房,11月开工建设

工作进度:规划设计调整

11)殿前

项目内容:49间大套,小套20间,通天24间,7月完工

工作进度:一半完成粉刷,部分开始装潢

12)湖屏小区老旧小区改造

项目内容:14幢,114户,建筑面积3万平方米,道路、绿化、停车位、管线等配套设施改造,12月完工

工作进度:编制施工图

13)楼山三区立改套

项目内容:1幢2单元101户,建设用地面积3474平方米,总建筑面积10070平方米,其中地上建筑面积7480平方米,地下2230平方米

工作进度:打桩阶段

14)萧北村(原袁家村留地)村民公寓式住宅

项目内容:用地面积为19亩,地上建筑面积4.63万平方米,其中商业0.76万平方米,12月开工

工作进度:地上建筑物已拆除,正在钻探中

15)鸡鸣立改套

项目内容:建筑面积约20000平方米,12月完成初验收

工作进度:砌墙

二、拔钉清障

16)228国道温岭城东至温峤段工程

项目内容:3月底前完成征用土地137.0025亩。房屋拆迁9户16间,2月底前完成湖南村施工便道房屋拆迁,5月底前完成全部房屋拆迁。捉骨墓数量估计200对,1月底前完成五龙山隧道进口坟墓搬迁,4月15日前完成全线坟墓搬迁。

工作进度:全部完成交地,部分坟墓已搬迁

$('#tousu').on('click', function(){ layer.open({ type: 1, title :'投诉举报', area: ['600px', '300px'], shadeClose: true, //点击遮罩关闭 content: $('#tousutip') }); });

帮助说明 | 法律声明 | 关于我们 | 收费标准 | 联系我们 | 留言咨询
温岭房产网 Copyright 2014-2020 温岭房产网 版权所有
温岭房产网--成立于2006年,服务温岭18年!
  • 投诉类型:
  •
  • 投诉内容:
  • 选填
  • 您的姓名:
  • *
  • 联系手机:
  • *
  • 验 证 码:
  • 验证码
  • 确认提交:
